Jumlah Pekerja Tambahan untuk Selesaikan Proyek dalam 10 Hari Hitung Tepat

Jumlah pekerja tambahan untuk selesaikan proyek dalam 10 hari seringkali dianggap sebagai solusi ajaib yang langsung menjawab semua masalah keterlambatan. Bayangkan, tenggat waktu sudah mengejar, klien menuntut kepastian, dan satu-satunya jalan keluar yang terpikir adalah menambah orang. Tapi benarkah semudah itu? Seperti menambahkan lebih banyak koki ke dapur kecil yang sudah penuh, terkadang hasilnya justru kekacauan, bukannya hidangan yang lebih cepat siap.

Perhitungan naif semata-mata berdasarkan pembagian beban kerja sering mengabaikan realitas dinamika tim, kelelahan, dan hukum hasil yang semakin berkurang.

Artikel ini akan membedah secara mendalam kompleksitas di balik angka-angka tersebut. Mulai dari bagaimana kelelahan kumulatif menggerogoti produktivitas harian, strategi menempatkan orang tambahan di titik kritis yang tepat, hingga biaya tersembunyi yang bisa melonjak tak terduga. Dengan pendekatan yang lebih analitis dan menyeluruh, kita akan eksplorasi bagaimana mencapai target 10 hari itu bukan sekadar soal menambah tubuh, tetapi tentang optimisasi sumber daya, mitigasi risiko, dan bahkan inovasi metode kerja.

Mari kita telusuri agar keputusan penambahan tenaga kerja benar-benar menjadi solusi, bukan sumber masalah baru.

Menghitung Kebutuhan Tenaga Tambahan dengan Mempertimbangkan Faktor Kelelahan dan Produktivitas Harian

Menyelesaikan proyek dalam 10 hari dengan menambah pekerja terdengar seperti solusi aritmatika sederhana. Namun, pendekatan ini sering mengabaikan realitas manusia: kelelahan. Menambah orang bukan seperti menambah mesin; produktivitas per individu tidak selalu konstan. Perhitungan yang naif, yang hanya membagi total beban kerja dengan hari dan kemampuan per pekerja, akan gagal karena tidak memasukkan variabel penurunan performa akibat tekanan waktu dan kerja beruntun.

Tingkat kelelahan kumulatif berdampak signifikan terhadap output harian. Dalam proyek percepatan, pekerja cenderung bekerja dengan intensitas lebih tinggi, seringkali dengan jam lebih panjang. Akumulasi kelelahan fisik dan mental ini mengurangi fokus, meningkatkan kemungkinan kesalahan, dan pada akhirnya menurunkan kecepatan kerja. Sebuah studi dalam ergonomi konstruksi menunjukkan bahwa setelah periode kerja intensif selama beberapa hari berturut-turut, penurunan produktivitas bisa mencapai 0.5% hingga 2% per hari.

Bayangkan proyek yang perlu diselesaikan dalam 10 hari, mirip seperti mencari solusi sempurna dalam matematika. Sama halnya dengan tantangan Cari nilai a agar garis x+y=a menyinggung parabola y=-1/3x^2+x+2 , di mana kita perlu menemukan titik temu yang tepat. Begitu pula dengan menghitung jumlah pekerja tambahan, kita butuh formula dan analisis yang akurat untuk mencapai target tepat waktu tanpa membuang sumber daya.

Artinya, seorang pekerja yang di hari pertama mampu menyelesaikan 100% unit kerja, di hari ke-10 mungkin hanya menyelesaikan 80-85% dari kapasitas awalnya. Jika perhitungan tenaga tambahan didasarkan pada produktivitas hari pertama yang optimal, maka di hari-hari berikutnya akan terjadi kekurangan tenaga kerja efektif, menyebabkan proyek tetap tertunda meskipun jumlah orangnya sudah ditambah.

Perbandingan Skenario Produktivitas

Untuk memahami dampak pengelolaan kelelahan, berikut adalah perbandingan empat skenario produktivitas dalam sebuah proyek 10 hari.

Skenario Deskripsi Produktivitas Rata-rata per Pekerja Dampak pada Timeline
Kondisi Ideal Tidak ada kelelahan, kondisi kerja sempurna. 100% stabil Target 10 hari tercapai sesuai perhitungan teoritis.
Dengan Faktor Kelelahan Penurunan produktivitas 1.5% per hari kumulatif. Menurun dari 100% ke ~86% Proyek terlambat karena tenaga kerja efektif menyusut.
Dengan Istirahat Terstruktur Istirahat terjadwal dan rotasi tugas untuk memulihkan fokus. Pertahankan 92-95% Mendekati target, sedikit delay yang dapat dikelola.
Dengan Shift Ganda Dua tim bekerja bergantian, mengurangi jam kerja per orang. 95-98% per shift (tapi ada biaya koordinasi) Potensi percepatan terbesar, namun kompleks dan mahal.

Hukum Hasil Berkurang (Law of Diminishing Returns) dalam konteks proyek konstruksi menyatakan bahwa setelah titik tertentu, setiap penambahan unit tenaga kerja ke dalam suatu proses atau area kerja akan menghasilkan peningkatan output yang semakin kecil. Hal ini disebabkan oleh faktor pembatas seperti ruang kerja yang terbatas, ketersediaan alat, kebutuhan koordinasi yang membengkak, dan penurunan efisiensi manajerial.

Contoh Perhitungan Produktivitas Efektif

Misalkan sebuah tugas membutuhkan 1000 jam kerja efektif. Dengan 10 pekerja di kondisi ideal, selesai dalam 10 hari (10 pekerja
– 8 jam
– 10 hari = 800 jam). Itu tidak cukup. Perhitungan naif akan menambah 3 pekerja (13 pekerja
– 8 jam
– 10 hari = 1040 jam). Namun, jika produktivitas turun 2% per hari secara kumulatif, perhitungannya menjadi berbeda.

Produktivitas efektif per pekerja bukan 8 jam, tetapi berkurang setiap hari. Rata-rata produktivitas efektif selama 10 hari menjadi sekitar 8 jam
– 90% = 7.2 jam per hari. Maka, total jam efektif dari 13 pekerja adalah 13 pekerja
– 7.2 jam/hari
– 10 hari = 936 jam. Masih kurang dari 1000 jam yang dibutuhkan. Untuk benar-benar mencapainya, perlu lebih dari 13 pekerja ketika faktor kelelahan dipertimbangkan.

Prosedur Integrasi Buffer Produktivitas

Untuk menghindari kekurangan tenaga, integrasikan buffer produktivitas ke dalam rumus dasar dengan tiga langkah. Pertama, tentukan laju penurunan produktivitas harian yang realistis berdasarkan pengalaman proyek sejenis atau studi industri, misalnya 1.5%. Kedua, hitung rata-rata faktor produktivitas selama periode proyek. Untuk penurunan linier 1.5% per hari dari hari ke-2, rata-ratanya sekitar 92.5% dari kapasitas penuh. Ketiga, gunakan angka rata-rata ini sebagai pembagi dalam rumus kebutuhan tenaga.

Menghitung jumlah pekerja tambahan agar proyek selesai dalam 10 hari itu ibarat menganalisis gaya gesek pada Benda 4 kg pada bidang 37°: meluncur dan nilai gaya gesek. Keduanya butuh pendekatan sistematis untuk mengukur faktor penghambat. Sama seperti mencari gaya gesek yang tepat, menentukan tenaga kerja ekstra juga perlu perhitungan akurat agar target 10 hari tercapai tanpa kendala berarti.

BACA JUGA  Bahasa Pemrograman untuk Menulis Format Dokumen Web dan Perkembangannya

Jika kebutuhan jam kerja murni adalah X, maka jumlah pekerja yang dibutuhkan = X / (Jumlah hari
– Jam kerja per hari
– Faktor produktivitas rata-rata). Langkah ini memastikan perhitungan sudah mengakomodasi penurunan kapasitas yang dapat diprediksi.

Strategi Alokasi Pekerja Tambahan Berdasarkan Fase Kritis dan Interdependensi Tugas: Jumlah Pekerja Tambahan Untuk Selesaikan Proyek Dalam 10 Hari

Penambahan pekerja tanpa strategi ibarat menuangkan air ke ember yang bocor. Tidak semua bagian proyek memberikan dampak yang sama terhadap percepatan keseluruhan. Kunci efisiensi terletak pada identifikasi fase-fase yang paling menentukan garis finish proyek, yang dikenal sebagai jalur kritis. Alokasi sumber daya, termasuk tenaga tambahan, harus diprioritaskan untuk tugas-tugas yang berada di jalur ini karena setiap keterlambatan di sana akan langsung memperlambat penyelesaian proyek.

Pemetaan jalur kritis adalah langkah fundamental sebelum memutuskan penambahan pekerja. Aktivitas dalam proyek saling terkait, ada yang harus selesai dulu sebelum yang lain dimulai (dependensi finish-to-start). Jalur kritis adalah rangkaian terpanjang dari aktivitas-aktivitas yang saling bergantung ini. Dengan memetakannya, manajer proyek dapat melihat dengan jelas titik-titik leverage. Menambah pekerja pada tugas di jalur kritis akan mempersingkat durasi jalur itu sendiri, sehingga mempercepat proyek.

Sebaliknya, menambah pekerja pada tugas di luar jalur kritis mungkin hanya menciptakan waktu menganggur atau antrian, tanpa mempercepat penyelesaian akhir. Analisis ini mengubah penambahan tenaga dari tindakan reaktif menjadi intervensi strategis.

Jenis Interdependensi Tugas dan Implikasinya

Pemahaman tentang bagaimana tugas saling bergantung menentukan efektivitas penempatan tenaga tambahan. Setiap jenis interdependensi membutuhkan pendekatan alokasi yang berbeda.

  • Sekuensial: Tugas B hanya bisa dimulai setelah Tugas A selesai. Penambahan pekerja di Tugas A sangat krusial untuk membuka jalan bagi Tugas B. Prioritas utama adalah pada tugas awal dalam rantai.
  • Paralel: Tugas A dan B dapat dikerjakan bersamaan tanpa saling bergantung. Penambahan pekerja dapat dilakukan di kedua sisi untuk mempercepat secara keseluruhan, asalkan sumber daya lain mendukung.
  • Reciprocal: Tugas A dan B saling membutuhkan output satu sama lain selama proses berlangsung (contoh: desain dan engineering). Penambahan pekerja harus seimbang di kedua sisi dan didukung oleh mekanisme koordinasi yang sangat kuat untuk menghindari miskomunikasi.
  • Pooled: Beberapa tugas menarik sumber daya dari kumpulan yang sama (misalnya, alat crane). Penambahan pekerja untuk tugas-tugas ini bisa tidak efektif jika alatnya terbatas. Solusinya mungkin menambah alat atau menjadwalkan dengan sangat ketat.

Contoh Distribusi Strategis Pekerja Tambahan

Berikut ilustrasi bagaimana 10 pekerja tambahan dapat didistribusikan secara strategis di tiga fase proyek konstruksi sederhana.

Fase Proyek Jumlah Pekerja Tambahan Alasan Alokasi Catatan
Persiapan (Pondasi & Bekisting) 6 Orang Fase ini sering menjadi jalur kritis awal. Mempercepatnya akan membuka akses untuk fase eksekusi lebih cepat. Pekerjaan fisik berat yang dapat dibagi. Pastikan material tersedia agar penambahan orang tidak jadi menganggur.
Eksekusi (Pemasangan Struktur) 3 Orang Mempertahankan momentum, fokus pada area yang menjadi bottleneck dalam alur kerja. Bukan di semua bagian, tapi di titik yang menghambat proses berikutnya. Alokasi selektif, misalnya untuk tim pemasang besi atau pembetonan.
Finishing (Plester, Cat, Instalasi) 1 Orang Fase ini banyak pekerjaan spesialis yang tidak mudah dibagi-bagi. Penambahan besar justru bisa mengganggu dan menurunkan kualitas. Satu orang ahli tambahan cukup untuk membantu mengejar ketertinggalan. Lebih efektif dengan perencanaan material dan urutan kerja yang rapi.

Konsep Crashing dan Risiko Bottleneck

Crashing adalah teknik mempercepat proyek dengan menambah sumber daya (biasanya tenaga kerja atau alat) pada aktivitas jalur kritis. Untuk target percepatan 10 hari, crashing akan difokuskan pada aktivitas-aktivitas kritis yang responsif terhadap penambahan orang. Namun, risiko utamanya adalah menciptakan bottleneck baru. Misalnya, menambah banyak tukang bata untuk mempercepat pemasangan dinding, tetapi jika kapasitas tukang plaster tidak ditambah, maka akan terbentuk antrian dinding yang menunggu diplester.

Crashing yang tidak terintegrasi hanya memindahkan kemacetan dari satu titik ke titik lain dalam alur proyek.

Sebuah proyek renovasi gedung pernah menambah lima pekerja tambahan untuk mempercepat pekerjaan plafon di seluruh lantai, karena area itu terlihat sangat sibuk. Namun, analisis jalur kritis menunjukkan bahwa yang justru tertinggal adalah pekerjaan instalasi listrik di dalam dinding, yang harus selesai sebelum plafon dipasang. Akibatnya, pekerja plafon tambahan akhirnya menunggu dan proyek secara keseluruhan tidak bergerak lebih cepat. Sumber daya dialokasikan pada kesibukan semu, bukan pada jalur yang benar-benar kritis.

Mempertimbangkan Dinamika Biaya Tersembunyi dari Rekrutmen Cepat dan Integrasi Tim

Anggaran untuk pekerja tambahan sering kali hanya menghitung gaji atau upah harian. Padahal, di balik angka itu, ada arus biaya tersembunyi yang bisa menggerus keuntungan dari percepatan proyek. Merekrut orang baru, terutama dalam tempo singkat, bukan sekadar menambah tubuh di lapangan. Proses integrasi mereka ke dalam tim yang sudah berjalan membutuhkan waktu, perhatian, dan sumber daya, yang semuanya berbiaya. Mengabaikan dinamika ini dapat membuat percepatan 10 hari menjadi lebih mahal dari yang diperkirakan, atau bahkan kontra-produktif.

Biaya tersembunyi itu muncul dalam beberapa bentuk. Pertama, waktu orientasi dan kurva belajar. Pekerja baru, sekalipun ahli, perlu waktu untuk memahami sistem kerja, prosedur keselamatan, lokasi material, dan dinamika tim di proyek spesifik tersebut. Selama masa ini, produktivitas mereka belum optimal dan mereka mungkin membutuhkan pendampingan dari pekerja lama, yang berarti mengalihkan perhatian dan mengurangi output pekerja lama tersebut. Kedua, potensi rework akibat miskomunikasi.

Kesalahan kecil karena kurangnya pemahaman konteks atau prosedur komunikasi yang belum terbiasa dapat menghasilkan pekerjaan yang harus diperbaiki, membuang waktu dan material. Ketiga, biaya administrasi dan logistik tambahan, seperti alat pelindung diri (APD) ekstra, pengaturan transportasi, serta penambahan pengawasan untuk memastikan standar kualitas dan keamanan tetap terjaga.

Skenario Rasio Optimal Pekerja Lama dan Baru

Untuk meminimalkan gangguan terhadap kohesi dan produktivitas tim inti, rasio antara pekerja lama dan pekerja tambahan perlu diatur. Tidak ada angka sakti, tetapi prinsipnya adalah menjaga agar kapasitas absorpsi dan supervisi dari tim inti tidak terlampaui.

  • Rasio 2:1 (Dua Lama, Satu Baru): Ini adalah rasio yang cukup aman dan efektif. Setiap pekerja baru dapat dengan mudah dibimbing oleh satu pekerja lama, sementara pekerja lama lainnya menjaga ritme kerja. Komunikasi tetap terjaga dan kontrol kualitas mudah dilakukan.
  • Rasio 1:1 (Satu Lama, Satu Baru): Rasio ini berisiko lebih tinggi. Produktivitas pekerja lama bisa turun signifikan karena fokusnya terbagi untuk membimbing. Hanya cocok untuk tugas yang sangat sederhana atau jika pekerja baru benar-benar sudah berpengalaman dan hanya perlu penyesuaian kontekstual.
  • Pengelompokan Tim Terpisah (Squad-based): Daripada mencampur, pekerja tambahan dibentuk menjadi tim/squad kecil tersendiri dengan seorang supervisor dari tim inti yang ditunjuk khusus. Ini efektif jika pekerjaan dapat dipisahkan secara geografis atau paket kerja. Mengurangi gangguan pada tim inti utama dan memudahkan pengelolaan.
BACA JUGA  Benda 4 kg pada bidang 37° meluncur dan nilai gaya gesek dianalisis

Perbandingan Biaya Langsung dan Tidak Langsung

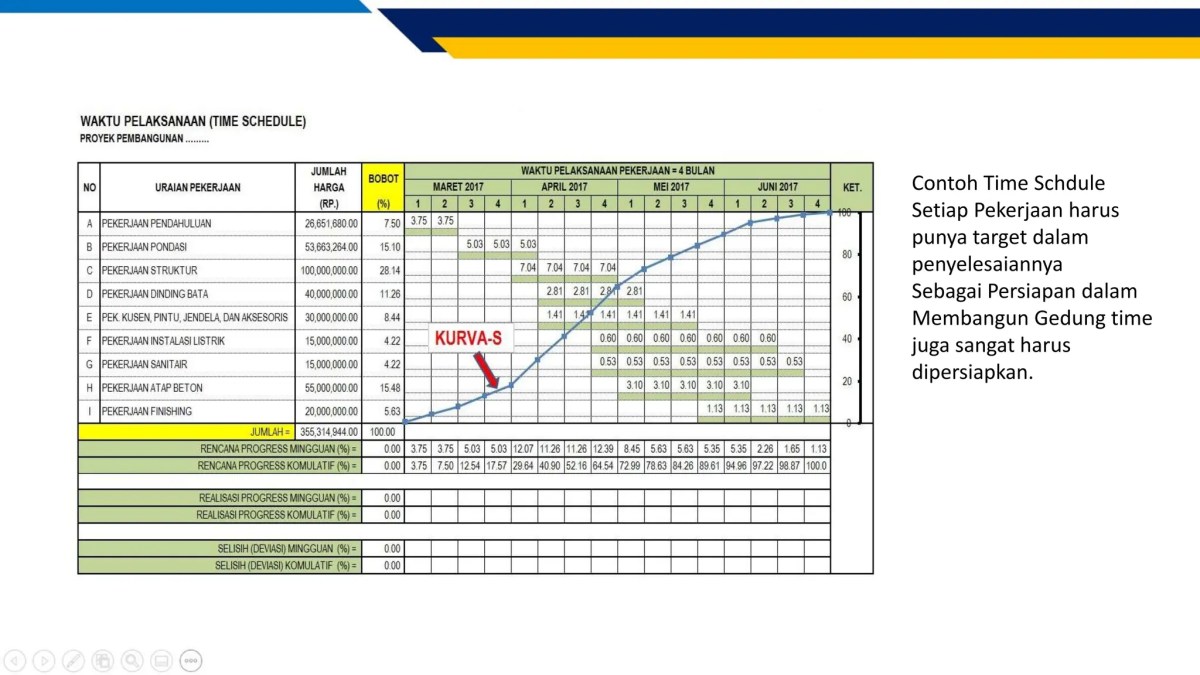

Jumlah pekerja tambahan untuk selesaikan proyek dalam 10 hari

Source: slidesharecdn.com

Pilihan antara menambah sedikit pekerja ahli atau lebih banyak pekerja semi-ahli memiliki implikasi biaya yang berbeda jauh, bukan hanya pada gaji.

Komponen Biaya Opsi A: 5 Pekerja Ahli Opsi B: 10 Pekerja Semi-Ahli Keterangan
Biaya Langsung (Gaji Total) 5 x Rp 150.000/hari = Rp 750.000/hari 10 x Rp 100.000/hari = Rp 1.000.000/hari Opsi B lebih mahal secara nominal gaji.
Biaya Supervisi & Bimbingan Rendah. Mereka bisa bekerja mandiri dengan brief minimal. Tinggi. Butuh lebih banyak waktu pengawas dan pekerja lama untuk mengarahkan dan memeriksa. Biaya tersembunyi yang menguras waktu manajerial.
Kebutuhan Alat Tambahan 5 set alat khusus. 10 set alat dasar, mungkin perlu alat lebih sederhana. Bergantung pada ketersediaan alat di lapangan.
Risiko Penurunan Kualitas Sementara & Rework Rendah. Kualitas kerja konsisten tinggi. Lebih tinggi. Potensi kesalahan lebih besar, perlu inspeksi ekstra. Rework adalah pemborosan waktu dan material ganda.

Prinsip Brooks’ Law, yang dipopulerkan dalam manajemen proyek perangkat lunak, menyatakan bahwa “menambahkan tenaga kerja ke proyek yang sudah terlambat justru akan membuatnya lebih terlambat.” Alasannya adalah waktu yang dibutuhkan untuk mengkomunikasikan pengetahuan, mengkoordinasikan tugas, dan mengintegrasikan anggota baru ke dalam tim yang sudah berjalan seringkali lebih besar daripada manfaat yang diberikan oleh tenaga tambahan tersebut, terutama dalam proyek dengan kompleksitas tinggi dan deadline ketat.

Checklist Onboarding Dipercepat untuk Proyek 10 Hari

Proses penerimaan pekerja tambahan harus sangat efisien dan terfokus. Berikut checklist yang dapat digunakan.

  • Hari Pertama (Max 2 Jam): Briefing keselamatan khusus proyek (Job Safety Analysis), pengenalan lokasi kritis (gudang material, toilet, ruang istirahat, jalur evakuasi), dan penyerahan APD lengkap.
  • Penetapan Partner/Buddy: Tentukan satu pekerja lama yang menjadi titik kontak utama untuk pertanyaan teknis dan prosedural selama 3 hari pertama.
  • Briefing Teknis Terfokus: Penjelasan spesifik tentang paket kerja yang akan mereka tangani, standar kualitas yang diharapkan, dan prosedur pelaporan masalah. Gunakan gambar atau contoh fisik jika mungkin, hindari penjelasan verbal panjang lebar.
  • Integrasi Komunikasi: Masukkan mereka ke dalam grup komunikasi operasional (seperti WhatsApp grup) yang khusus membahas hal-hal teknis harian, pastikan mereka pahami kode dan istilah yang digunakan.
  • Inspeksi Awal: Setelah 4 jam kerja pertama, supervisor atau buddy memeriksa hasil kerja mereka untuk koreksi langsung, mencegah pola kerja yang salah berlanjut.

Simulasi Dampak Variabel Ketidakpastian terhadap Efektivitas Penambahan Tenaga Kerja

Rencana terbaik pun bisa buyar oleh ketidakpastian. Dalam proyek konstruksi, variabel seperti cuaca ekstrem, keterlambatan pengiriman material spesifik, atau perubahan scope kecil dari klien adalah hal yang biasa. Ketika kita sudah berinvestasi menambah pekerja untuk target 10 hari, faktor-faktor tak terduga ini dapat dengan mudah melenyapkan semua manfaat yang diharapkan. Mereka tidak hanya menghentikan pekerjaan, tetapi juga membuat tenaga tambahan yang sudah dibayar menjadi menganggur, atau lebih buruk, menambah kerumitan dalam penjadwalan ulang yang kacau.

Bayangkan sebuah skenario: 10 pekerja tambahan khusus tukang pasang bata sudah didatangkan untuk mempercepat pekerjaan dinding. Semua perhitungan produktivitas dan alokasi sudah matang. Namun, di hari ketiga, hujan deras mengguyur selama dua hari berturut-turut, menghentikan semua pekerjaan outdoor. Di hari kelima, material bata ternyata terlambat dua hari. Hasilnya, para pekerja tambahan ini tidak bisa bekerja optimal, tetapi biaya mereka tetap berjalan.

Ketidakpastian material dan cuaca telah “mencuri” waktu percepatan yang seharusnya didapat dari penambahan tenaga. Oleh karena itu, efektivitas penambahan pekerja sangat bergantung pada stabilitas lingkungan proyek. Semakin tinggi tingkat ketidakpastian, semakin besar kemungkinan bahwa manfaat penambahan orang akan hilang atau bahkan menjadi beban.

Simulasi Monte Carlo Sederhana untuk Penyelesaian Proyek, Jumlah pekerja tambahan untuk selesaikan proyek dalam 10 hari

Kita dapat menggunakan logika simulasi Monte Carlo dengan asumsi sederhana untuk melihat dampak ketidakpastian. Misal, durasi normal proyek adalah 15 hari dengan 10 pekerja. Target dipercepat jadi 10 hari dengan tambahan 5 pekerja (total 15). Namun, ada risiko keterlambatan material (probabilitas 30%, delay 2 hari) dan hujan (probabilitas 40%, delay 1 hari). Kita jalankan tiga skenario simulasi.

  • Skenario Terbaik (Optimis): Tidak ada delay. Dengan 15 pekerja, produktivitas naik 50%, proyek selesai dalam 10 hari. TARGET TERCAPAI.
  • Skenario Rata-rata (Realistis): Terjadi satu hari hujan. Produktivitas efektif turun karena gangguan. Proyek selesai dalam 11-12 hari. TARGET HAMPIR TERCAPAI.
  • Skenario Terburuk (Pesimis): Material terlambat 2 hari dan hujan 1 hari. Pekerja tambahan banyak menganggur. Proyek selesai dalam 13-14 hari, hanya sedikit lebih cepat dari jadwal normal dengan lebih banyak biaya tenaga. TARGET JAUH.

Simulasi ini menunjukkan bahwa tanpa mengelola ketidakpastian, hasil percepatan sangat bervariasi dan tidak terjamin.

Hubungan Jumlah Pekerja, Ketidakpastian, dan Probabilitas Sukses

Tabel berikut menggambarkan secara umum bagaimana interaksi antara skala penambahan tenaga dan tingkat ketidakpastian proyek mempengaruhi peluang menyelesaikan tepat dalam 10 hari.

Jumlah Pekerja Tambahan Tingkat Ketidakpastian Rendah Tingkat Ketidakpastian Sedang Tingkat Ketidakpastian Tinggi
Sedikit (1-3 orang) Probabilitas Tinggi (70-85%) Probabilitas Sedang (50-65%) Probabilitas Rendah (30-45%)
Sedang (4-7 orang) Probabilitas Sangat Tinggi (85-95%) Probabilitas Tinggi (65-80%) Probabilitas Sedang (40-60%)
Banyak (8+ orang) Probabilitas Sangat Tinggi (90-98%) Probabilitas Tinggi (70-85%) Probabilitas Rendah (20-40%)

Perhatikan bahwa dalam lingkungan sangat tidak pasti, menambah banyak pekerja justru menurunkan probabilitas sukses. Ini karena kompleksitas koordinasi dan biaya idle yang besar saat terjadi gangguan.

BACA JUGA  Menyelesaikan Persamaan Aritmatika (-7)+24+(-15)=24-(-16)-13

Strategi Mitigasi Rolling Deployment

Sebagai respons terhadap ketidakpastian, pendekatan “rolling deployment” atau penyebaran bertahap bisa lebih bijaksana daripada menurunkan semua tenaga tambahan sekaligus di hari pertama. Dalam strategi ini, hanya sebagian dari pekerja tambahan yang direkrut dan diterjunkan di awal, misalnya 50%. Sisanya dijadikan cadangan atau direkrut secara bertahap setelah beberapa hari pertama berjalan. Selama masa awal, pengawas proyek memantau dua hal: produktivitas tim yang sudah bertambah, dan materialisasi risiko ketidakpastian (cuaca, material).

Jika segala berjalan lancar dan tidak ada gangguan besar, tambahan tahap kedua dikerahkan di hari ke-4 atau ke-5 untuk memacu percepatan. Jika terjadi gangguan, deployment tahap kedua bisa dibatalkan atau dikurangi, meminimalkan kerugian. Cara ini lebih fleksibel dan mengikat biaya tenaga kerja dengan realitas di lapangan.

Dalam lingkungan proyek yang sangat tidak pasti, menambah banyak pekerja di fase awal justru dapat meningkatkan risiko dan biaya secara signifikan. Hal ini karena sumber daya yang besar menjadi rentan terhadap setiap gangguan yang muncul. Biaya menganggur yang harus ditanggung jauh lebih besar, tekanan koordinasi meningkat drastis, dan ketika terjadi perubahan, usaha untuk mengarahkan ulang “kapal besar” ini membutuhkan energi dan waktu yang tidak sedikit. Kadang, tim yang lebih kecil dan lincah justru lebih adaptif dalam menghadapi perubahan dan gangguan yang tak terelakkan.

Pendekatan Non-Linier dan Inovatif dalam Pemenuhan Target Percepatan Sepuluh Hari

Ketika deadline 10 hari menghadang, pikiran pertama sering kali adalah “tambah orang”. Namun, pendekatan linier ini bukan satu-satunya jalan. Paradigma lain yang bisa dipertimbangkan adalah meningkatkan kapasitas kerja melalui otomasi, alat bantu, atau perubahan metode, alih-alih hanya menambah tenaga manual. Memecahkan masalah produktivitas dengan teknologi atau proses inovatif sering kali memberikan hasil yang lebih berkelanjutan, terkontrol, dan terkadang lebih hemat biaya dalam jangka panjang proyek tersebut.

Pertimbangan antara “otomasi dan alat bantu” versus “tambah tenaga manual” pada dasarnya adalah investasi di perangkat atau di manusia. Menambah alat seperti concrete mixer tambahan, pompa beton, atau alat pemotong presisi dapat melipatgandakan output sekelompok pekerja tanpa perlu menambah jumlah mereka secara signifikan. Di sisi lain, menambah tenaga manual meningkatkan output secara linear tetapi juga meningkatkan kompleksitas manajemen. Dalam proyek 10 hari, waktu yang sangat terbatas untuk pelatihan dan adaptasi membuat solusi berbasis alat sering kali lebih cepat dampaknya, asalkan alat tersebut tersedia dan operatornya kompeten.

Contoh Modifikasi untuk Mengurangi Ketergantungan Tenaga Tambahan

Beberapa inovasi sederhana dalam metode dan material dapat secara drastis mengurangi tekanan akan kebutuhan tenaga kerja tambahan.

  • Prefabrikasi Komponen: Memesan elemen struktur seperti tangga, panel dinding, atau rangka atap yang sudah jadi dari pabrik. Di lapangan, pekerja hanya melakukan instalasi, yang jauh lebih cepat daripada membangun dari nol.
  • Modifikasi Alat: Mengganti sekop manual dengan concrete vibrator listrik untuk pemadatan beton, atau menggunakan alat pemasang bata otomatis, dapat mempercepat kerja individual.
  • Perubahan Metode Kerja: Menerapkan sistem kerja berpasangan yang terlatih (partner system) untuk tugas tertentu, atau merombak urutan kerja (sequence) untuk menghilangkan hambatan, bisa lebih efektif daripada menambah orang tetapi tetap bekerja dengan metode lama.

Perbandingan Solusi Konvensional dan Inovatif

Berikut analisis perbandingan beberapa opsi solusi untuk mencapai percepatan 10 hari.

Jenis Solusi Biaya Relatif Dampak Waktu Dampak Kualitas
Tambah 5 Pekerja Manual Menengah (biaya tenaga berulang) Linear, tergantung integrasi Risiko variasi, butuh supervisi ketat.
Sewa Alat Berat Khusus (e.g., Pompa Beton) Tinggi (sewa harian mahal) Signifikan & Cepat (penghematan waktu besar pada aktivitas tertentu) Umumnya lebih konsisten dan presisi.
Kerja Lembur Terarah (Overtime) Menengah-Tinggi (upah lembur) Cepat, tapi ada batas kelelahan. Berisiko turun di hari-hari akhir akibat kelelahan.
Kontrak Paket dengan Subkon Ahli Tetap dan Negosiable Potensi sangat cepat jika subkon berpengalaman. Bergantung pada reputasi subkon, biasanya ahli.

Konsep Workfront dan Batasan Fisik

Sebelum memutuskan menambah pekerja, evaluasi konsep “workfront” atau area kerja yang tersedia. Dalam proyek konstruksi, ruang fisik sering kali terbatas. Menambah 10 tukang finishing di sebuah ruangan berukuran 20 meter persegi justru akan saling menghalangi, mengurangi produktivitas per orang, dan berpotensi menurunkan kualitas. Prinsipnya adalah, penambahan pekerja hanya efektif jika ada ruang kerja yang memadai, akses ke material yang lancar, dan alat yang cukup untuk mendukung mereka.

Jika faktor-faktor pembatas ini tidak ditambah, maka hukum hasil berkurang akan segera berlaku dan penambahan tenaga menjadi sia-sia.

Pada sebuah proyek pemasangan pipa, manajer dihadapkan pada pilihan: merekrut empat pekerja tambahan atau menginvestasikan waktu dua hari untuk melatih enam pekerja yang ada tentang teknik penyambungan baru yang 50% lebih cepat. Mereka memilih opsi pelatihan. Setelah dua hari pelatihan, enam pekerja tersebut bekerja dengan kecepatan baru. Dalam sisa delapan hari, mereka berhasil menyelesaikan pekerjaan yang seharusnya membutuhkan 12 hari dengan metode lama. Investasi pada peningkatan skill terbukti lebih efektif dan hemat biaya daripada menambah kepala baru yang butuh waktu untuk beradaptasi.

Pemungkas

Jadi, mengejar target penyelesaian proyek dalam 10 hari melalui penambahan pekerja adalah sebuah ilmu sekaligus seni. Ini bukan matematika sederhana, melainkan sebuah simulasi yang melibatkan variabel manusia, waktu, ketidakpastian, dan biaya. Kesimpulannya, solusi terbaik seringkali bersifat hibrida: kombinasi cerdas antara penambahan tenaga kerja yang terukur, realokasi sumber daya yang strategis, dan peningkatan efisiensi melalui alat atau metode. Investasi kecil pada perhitungan yang matang di awal—seperti pemetaan jalur kritis dan analisis dampak kelelahan—akan membayar lunas dengan penghematan yang jauh lebih besar dibandingkan keputusan tambal sulam yang reaktif.

Pada akhirnya, proyek yang tepat waktu lahir dari perencanaan yang realistis dan eksekusi yang adaptif, bukan dari ilusi bahwa lebih banyak orang selalu berarti lebih cepat selesai.

FAQ dan Panduan

Apakah menambah pekerja selalu mempercepat proyek?

Tidak selalu. Ada hukum hasil berkurang (law of diminishing returns) di mana setelah titik tertentu, penambahan pekerja justru memperlambat proyek karena meningkatnya kebutuhan koordinasi, komunikasi, dan potensi kesalahan. Ruang kerja terbatas dan ketergantungan tugas juga bisa membuat pekerja tambahan tidak produktif.

Bagaimana jika proyek sudah sangat terlambat, apakah menambah banyak pekerja sekaligus di hari-hari akhir bisa menyelamatkan deadline?

Sangat berisiko dan sering kontraproduktif. Menurut Brooks’ Law, menambah tenaga kerja ke proyek yang sudah terlambat justru membuatnya lebih terlambat. Pekerja baru membutuhkan waktu onboarding dan kurva belajar, yang justru menyita waktu pekerja lama untuk melatih mereka, sehingga mengurangi produktivitas total tim secara keseluruhan.

Selain jumlah, faktor apa yang paling kritis dalam menentukan keberhasilan penambahan pekerja?

Penempatan strategis di jalur kritis (critical path) adalah kuncinya. Menambah pekerja pada tugas yang tidak berada di jalur kritis tidak akan mempercepat penyelesaian proyek secara keseluruhan. Faktor lain adalah keahlian yang sesuai dan integrasi yang cepat dengan tim inti untuk menjaga kohesi dan kualitas kerja.

Apakah ada alternatif selain menambah pekerja untuk memenuhi target 10 hari?

Ya, beberapa alternatif termasuk: menyewa alat berat atau teknologi yang mempercepat pekerjaan, menerapkan metode prefabrikasi, mengoptimalkan jadwal lembur terarah untuk tim inti, atau melakukan value engineering untuk menyederhanakan proses tanpa mengurangi kualitas. Evaluasi biaya dan manfaat setiap opsi sangat diperlukan.
